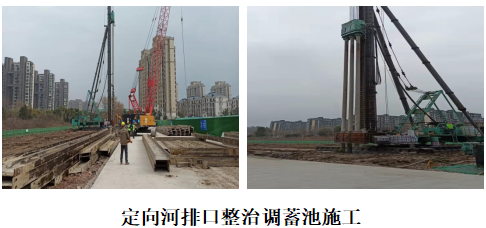

2022年1月16日14:18分由公司第五项目部中标的中心河、定向河河道排口整治工程项目完成节后各项复工检查验收工作,随着定向河1#调蓄围护结构工法桩施工的开始,标志着本项目定向河河道排口整治进入全面施工阶段。
该工程为江北新区滨江水环境提升利用系统工程四期定向河排口整治工程,规划河道上口宽30m,新建1#、2#调蓄池共2座,规模分别为2000m³、1500m³。同步施工其它辅助设施弃流井24个,顶管施工1350米,明挖管道933米等。总监办结合项目的特点和中心河2个调蓄池施工的经验,制定了切实可行的监理实施细则,按照定向河1#、2#调蓄池实际情况加强了以下几方面的监理工作:
1、安全管理:首先,要求项目部做好自检自查,开工前做好安全和技术交底工作,施工过程中严格按照相关专项方案实施;其次, 监理人员加大现场巡视力度,对材料堆放、临时用电、围挡安装,钢板桩施工等加强管理;参与对定向河调蓄池和弃流井及顶管井施工技术和安全交底;最后,要求项目部明确安全及质量保证体系,按要求编制定向河施工组织方案,明确施工总平面图布置,临时用电、冲洗设施位置等;总监办每天对现场及邻近范围进行专项巡查,并根据监控单位提供的监控报告,确保每天施工处在安全可控的范围内。同时对材料吊装、工法桩、钢板桩桩等措施落实情况加大管理,为土方开挖做准备,必要时下发监理通单督促施工单位进行整改。

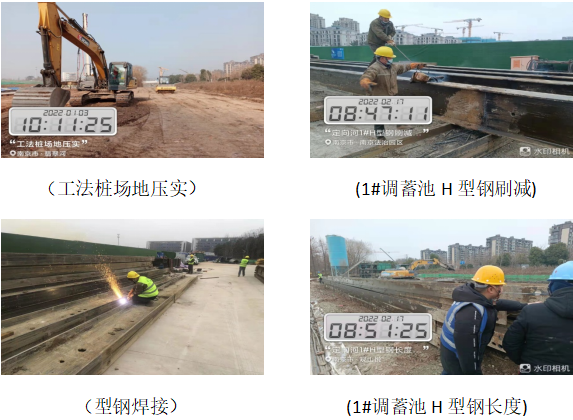

2、质量管理:定向河1#、2#调蓄池施工之后,总监办对工法桩、抗拔桩、H型钢焊接拼长长度、水泥用量等关键工序严格落实旁站制度。要求项目部完成各项验证试验,明确商混和主材的供应单位及相关手续的完善;严格落实各项监理检查验收手续,不符合要求的禁止进行下道工序;施工期间严格落实方案要求和相关规定,为整个工程实施打好基础。加强抽检、巡查力度,关键项目做到百分百检查。
3、按要求对所有弃流井位置进行地下管线排查;加强图纸技术交底和图纸审核;编制专项的地下管线保护方案;进行导线点和水准点加密及复测。
本项目自2021年10月开始施工准备以来,总监办全体人员克服困难,汲取中心河的施工经验,在设计图纸多次调整、工期计划安排屡次更改和其他诸多干扰的不利情况下,目前已经督促项目部完成定向河1、2号调蓄池主要施工区域及相关附属设施的建设,定向河1#、2#调蓄工法桩、钢板桩的陆续进场,施工顺利开展。
江苏东南工程咨询有限公司
中心河、定向河河道排口整治工程总监办
2022年2月18日
